武汉龙旗智能自动化设备有限公司

龙旗预制件设备专业制造商

一直专注预制件设备生产研发

全国咨询热线

400-1616-236

当前位置:主页 > 新闻资讯 > 龙旗新闻 > 小型预制构件场标准化建设方案

小型预制构件场标准化建设方案

文章出处:预制件设备厂家 人气:发表时间:2018-06-22

——都匀高速标段为例

1基本规定

1.1施工单位签订合同后,应按照“工厂化、集约化、专业化”的要求立即着手进行小型构件预制场的选址与规划,一个月内明确小型构件预制场设置规模及位置,并编写建设方案,内容包括位置、占地面积、功能区划分、场内道路布置、排水设施布置、水电设施设置及施工设备的型号、数量等。
1.2每个路基土建合同段原则上只设置一座小型构件预制场。路基排水工程的水沟盖板、防护工程的各型预制块、隧道路基边沟盖板及其他设计要求的小型预制构件必须集中预制。小型构件预制场选址与布置要经过多方案比选,功能区规划合理,要严格按照投标承诺的有关要求进行建设。

2场地建设

2.1面积:一般路基土建合同段小型构件预制场的占地面积不小于1000m3
2.2场地处理
(1)功能区划分:根据小型预制构件特点,预制场需分生产区、养护区、成品区以及办公区等。各区域的划分用黄油漆隔离标识,并在各个区域设置标识牌,规划合理,交通流畅。
(2)场地处理:小型构件预制场布置要符合工厂化生产的要求,道路和排水畅通,场地四周用砖砌围墙(或通透式围栏)。小型构件预制场的所有场地必须进行混凝土硬化处理。场地硬化按照四周低、中心高的原则进行,面层排水坡度不应小于1.5%。场地四周应设置排水沟,排水沟底面采用砂浆进行抹面,做到雨天场地不积水、不泥泞,晴天不扬尘。预制场应设排水沟排放施工废水、养护水、收集雨水并汇入沉淀池,污水处理达标后方能排放。

都匀某标段预制场施工点
(都匀某标段预制场施工点)

(3)功能区:生产区根据标段设计图纸确定的预制构件的种类设置生产线,同时配备小型拌和站1座(尽可能与既有拌和站一起设置)。
(4)养护区:养护区采用自动喷淋养护系统结合土工布覆盖对构件进行养护,确保构件处于湿润状态。混凝土必须覆盖养生7d以上。


(都匀某标段预制场施工点)

(5)成品堆放区:成品按不同规格分层堆码。层间需用土工布进行隔离。预制件养护期不得进行堆码存放,以防损伤。运输过程中应轻拿轻放,防止缺边掉角。

3设备要求

3.1设备配置要求
预制构件生产线机械配置
(1)小型构件预制可选用小型预制构件生产设备。预制块生产设备电动机功率应经过现场试验,对设备的性能进行分析与比选,确定预制块生产设备的电动机功率,一般为1.2~1.5kW。预制构件生产设备数量根据预制构件生产数量确定。
方量较大的,可选用两台或者多台设备拼合生产,方量较小,一台设备即可。

序号

分工

数量

备注

1

拌和站/罐车

1

提供混凝土原材料

2

预制件生产设备

1

根据方量来确定数量

3

叉车

1-2

转晒运输


(2)混凝土可由就近大型拌和站集中供应。若单独设置拌和站,拌和站高度必须达到与机器出料系统的高度。
3.2模具要求
(1)模具必须使用钢模或高强度塑料模具。入模前应进行拼缝检查,对拼缝达不到要求的,辅以双面胶或泡沫剂,必须选用优质脱模剂,保证混凝土外观。在周转间隙必须有覆盖措施,防止雨淋、生锈、被污染。


(聚丙乙烯模具)

(2)按照小型预制构件设计尺寸及要求,由专业生产厂家制作塑料模具的各种钢模母胎。钢模母胎制作完毕后,利用钢模母胎及塑性复合材料批量生产,加工成混凝土小型预制构件的高强度塑性模具。塑性模具的材料为聚丙乙烯、ABS及部分添加剂经过一定的加工工艺而形成的一种复合材料。

3.3拆模
(1)混凝土强度达到50%即可拆模
(2)为了便于拆模,应在气温脱模。拆模过程中应小心,确保不出现啃边,掉角及磕碰现象。
(3)拆模后,模具上不可避免会粘上部分混凝土残渣,应用刮刀及时清理干净。
(4)模具使用前,应用干净毛巾将模具内灰尘、杂质清除干净,并刷上优质脱模剂,蜜模具要堆放整齐。


(都匀某标段预制场施工点)

4小型预制构件存放
(1)养生期满后,成品按照不同规格分层堆码。
(2)为方便运输和防止运输中碰损,在最下层预制构件下衬垫木托。
(3)码垛整齐后,应用打包带打包成型,便于装车运输。
5人员配置
一套完整的预制件生产线,人员该如何配置

序号

分工

人数

备注

1

预制场厂长

1

预制场总负责

2

技术人员

2

现场施工技术管理

3

预制设备操作员

1

预制设备电机遥控

4

模具放置人员

1

放置模具并辅助找平

5

叉车操作员

1

操作叉车运转至晒场

6

脱模养护

4

对晒场预制件养护脱模





6标识标志及文明安全施工

6.1小型构件预制场内醒目位置应设置工程公示牌、施工平面布置图、安全生产牌、消防保卫牌、管理人员名单及监督电话牌、文明施工牌等明示标示。
6.2作业区、安全通道应设置禁止标志;小型构件预制场的生产区、养护区、成品区以及办公区等各区域应设置明示标示。
6.3正在使用的机械设备应在醒目位置悬挂机械操作安全规定公示牌(即安全操作规程),易发生机械伤害的场所、施工观场出入口应设置禁止和警示标志。
6.4施工临时用电、文明施工要求参见《施工临时用电标准化建设》。

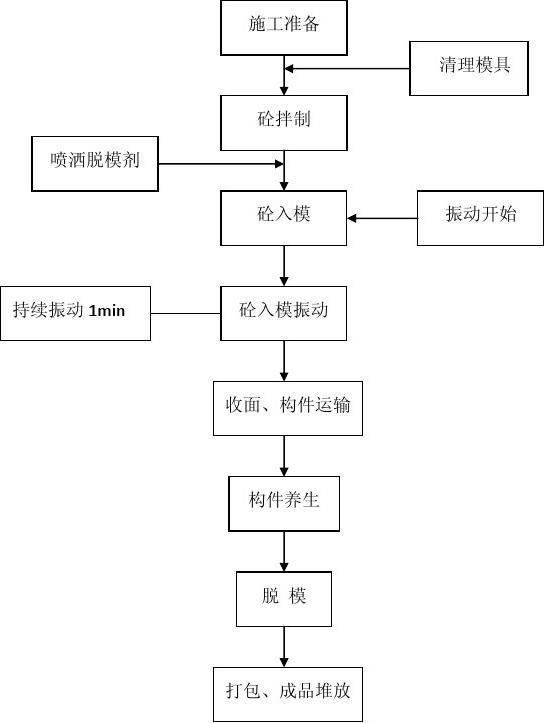

 文字太多? 没关系,一张图就搞定,让你清清楚楚,明明白白!

至此,一条完整的、标准化的预制构件生产设备就完成了!你掌握了吗?


武汉龙旗预制件设备有限公司,一家集研发生产销售为一身的专业预制件设备制造商
免费咨询热线:400-1616-236,期待您的来电!


版权所有,禁止转载以及盗用我公司图片视频文件,违者必究!

此文关键字:小型,预制,构件,场,标准化,建设,方案,都匀,
